崇山峻嶺筑通途 開都河畔譜新章——滾哈布奇勒水電站籌建期場內道路項目部左岸低線過壩交通洞貫通紀實

發布日期:2025-06-30 信息來源:第二分局   作者:王莉 李英凱   字號:[ ]

在我國廣袤無垠的西部高原地區,開都河宛如一條銀色的綢帶,蜿蜒流淌在群山之間,呈現出彎曲悠緩的曼妙姿態。

2025年6月18日,隨著最后一次爆破作業的巨響在山谷間回蕩,由水電四局第二分局承建的滾哈布奇勒水電站籌建期場內道路項目左岸低線過壩交通洞,歷經168個日夜的艱苦鏖戰,終于實現全線貫通。這一里程碑式的勝利,宛如打通了工程建設的“任督二脈”,不僅為壩前蓋重料、鋪蓋料等原材料運輸開辟了“生命通道”,更為后續導流洞進口開挖出渣、混凝土運輸、上游圍堰填筑等施工環節的順利推進筑牢了堅實根基。

滾哈布奇勒水電站,作為開都河中游河段水電“兩庫七級”開發方案中的第四級電站,裝機容量達25.7萬千瓦。它是全國首個抽水蓄能與常規水電一體化開發運營的水電項目,是落實“雙碳”目標、構建現代能源體系和新型電力系統的關鍵工程。這一項目的建設,對于促進新疆能源結構優化調整、助力國家能源集團公司綠色低碳轉型、推動地方經濟發展、高質量打造國家清潔能源產業高地,都具有不可估量的重大意義。

風雪兼程:決勝寒冬的攻堅序曲

左岸低線過壩交通洞全長606.22米,宛如一條蟄伏于山體中的巨龍,承擔著導流洞進口開挖出渣、混凝土運輸、上游圍堰填筑以及壩前蓋重料、鋪蓋料運輸?shù)戎匾姑?。其斷面為城門洞型,凈斷面尺寸為7.0米×6.0米(寬×高)。然而,該工程工期緊迫、任務繁重,施工控制超挖難度極大,猶如一場嚴峻的考驗,橫亙在項目團隊面前。

2024年11月,項目團隊以“跑步進場”的昂揚姿態,毅然迎戰荒原初冬的嚴寒與緊迫的工期。面對復雜的前期準備工作和惡劣的自然環境,項目部全體人員爭分奪秒,與時間賽跑。僅用一個多月時間,便高效完成了項目營地建設及各類臨時設施搭建,確保了管理人員與施工隊伍如期入駐現場,為左岸低線過壩交通洞主體工程在2025年1月1日準時開鉆奠定了堅實的后勤與組織保障。

當春節的歡聲笑語傳遍大江南北,開都河畔的建設現場卻是一片熱火朝天的景象。項目團隊選擇堅守在風雪高原,以鋼鐵般的意志直面零下低溫的持續考驗。凜冽寒風裹挾著雪花,如刀割般撲面而來,卻無法阻擋四局建設者堅定的步伐。在冬季施工期間,取水困難成了擺在面前的首要難題。項目部全體人員不畏嚴寒,將打鉆所需用水通過水罐車從山下艱難運至洞內,并在洞內設置水箱進行加熱,確保水不結冰,保障鉆孔作業順利進行。遇到大雪導致道路不通時,現場全體人員齊心協力,揮舞著鐵鍬清掃道路積雪,倒運材料。他們采取有效的防寒保暖措施,保障設備正常運轉與人員作業安全,確保隧洞開挖支護等關鍵工序在嚴寒中穩步、有序、不間斷地向前推進。

這段與風雪為伴的堅守歷程,宛如一首激昂的戰歌,不僅錘煉了項目團隊的意志品質,更搶占了寶貴的施工黃金期,為后續隧洞的加速掘進和最終貫通贏得了決勝先機,譜寫了工程攻堅的壯麗序章。

咽喉要道:穿越巖層的使命與挑戰

自左岸低線過壩交通洞工程建設啟動以來,施工現場極為復雜的地質圍巖條件,就像一道道難以逾越的關卡,橫亙在項目團隊面前。項目部積極應對,根據圍巖巖性,簡化爆破流程,優化爆破設計。對于不良地質地段,采用淺鉆孔、弱爆破、多循環的施工方法,適當縮小炮孔間、排距及孔徑。同時,加強過程管控,嚴格按照爆破設計要求及開挖作業程序進行爆破施工,反復驗證爆破設計參數,并根據巖性變化及實際爆破效果及時進行修正。

出口位置地形陡峭,施工機械難以通行,無法從隧道出口端進行施工,這又給項目團隊出了一道難題。面對這一挑戰,項目部果斷采用單向出洞的方式進行施工。洞內支護方式按照C型襯砌進行支護,必要時采用超前錨桿進行超前支護,搶抓時間,在保證安全與質量的前提下,全力推進工程進度。

在施工過程中,隧洞通風問題猶如一顆“定時炸彈”,時刻威脅著施工人員的生命安全。由于隧道較長,空氣流通不暢,如果不能有效地解決通風問題,后果不堪設想。為此,項目部采用壓入式通風方式,選用高風壓、大流量的軸流風機,為工作持續高效供風,且維護保養成本低。并在施工過程中持續開啟空氣檢測儀,一旦檢測到空氣污染程度超出標準,立即組織施工人員疏散。同時,項目部還成立了專門的管線專業工班,專門負責通風設備和管道的日常使用、管理、檢查、維護、養護等工作,確保設備保持良好工作狀態,保證風管平順、完好無損,并使之標準化、制度化、規范化。

面對穿越巖層的重重挑戰,項目部始終以高度的責任感和使命感,攻堅克難,不斷創新。他們用實際行動詮釋了“四局鐵軍”的精神內涵。自1月1日開工以來,歷時167天,實現隧洞順利貫通,為后續工程建設的穩步推進筑牢了堅實基礎。

綠色基石:安全與生態的雙重守護

“綠水青山就是金山銀山”,在左岸低線過壩交通洞的建設過程中,項目部始終將綠色發展理念銘記于心,嚴格遵守國家環保法律法規。他們通過合理布置施工場地、控制施工占地、加強施工管理,減輕工程對區域動植物的不利影響,維持區域生態系統的多樣性、完整性和穩定性。

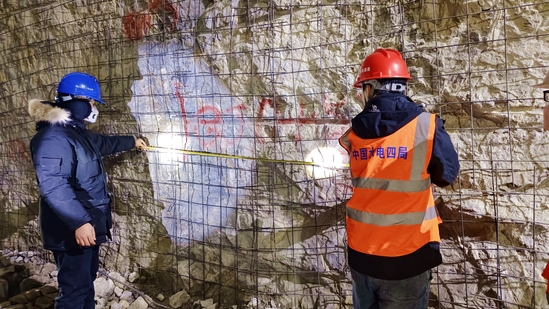

項目部將安全風險防控視為重中之重,深刻認識到隧洞內復雜的地質環境帶來的嚴峻挑戰。他們將地質風險的精準識別與超前預判作為安全管理的第一道關口,通過科學分析與經驗研判,力求把握前方巖體結構與潛在風險的脈絡,為安全掘進奠定堅實基礎。項目部實施嚴密的人工巡查與數據監測,時刻捕捉圍巖狀態的關鍵信號,確保對任何潛在風險做到“早發現、早預警、早處置”,牢牢掌握安全管理的主動權。面對隧洞中復雜的地質圍巖條件,項目部對洞身開挖及支護方案多次組織專家論證,并出具了三份施工組織方案指導施工。他們克服重重困難,靈活調整支護形式,并在關鍵薄弱環節果斷采取強化工程措施,有效抵御了高地應力、破碎巖體等因素引發的結構失穩風險,確保了作業面的安全。同時,項目部還持續強化全員安全意識,通過嚴格的安全規程培訓與鐵腕的執行監督,將安全責任與規范操作融入每一個作業環節,構筑起堅不可摧的人防堡壘。

對開都河畔這片生態瑰寶的敬畏,貫穿于工程建設的全過程中。針對隧洞掘進產生的巨量石渣,項目部制定了科學嚴密的管理方案。他們將每輛出渣車都引導至規劃完備、防護到位的指定棄渣場,實施規范堆存、分層壓實、邊坡穩固及后期系統性的生態恢復,如同為大地創傷精心敷上“生態繃帶”。嚴格執行并落實施工現場水土保持和“三同時”制度,最大限度地節約資源與減少對當?shù)厣鷳B(tài)環境的負面影響,把環境保護措施落到實處,防止環境污染和生態破壞。對施工過程中產生的揚塵污染,通過采用水鉆法施工、對開挖面灑水降塵處理等方法得到有效遏制與控制,力求將人類現代工程的足跡,輕柔地、近乎無痕地融入這片壯麗山河的原始肌理。這一整套融預防性安全管控與主動性生態守護于一體的嚴密體系,不僅為隧洞的成功貫通構筑了堅實的“雙重堡壘”,更在崇山峻嶺深處,為大型基礎設施工程如何實現與自然的深度和解、如何堅守“綠水青山”的綠色承諾,提交了一份厚重而鮮活的實踐范本。當工程的轟鳴逐漸遠去,開都河春日的楊柳新綠、夏日的沙洲鳥鳴,將依舊是這片土地上最動人的風景,見證著發展與保護共生的智慧之路。

左岸低線過壩交通洞提前實現貫通,為后續導流洞施工奠定了堅實基礎,也為接下來其他道路和隧道施工吹響了沖鋒號角。下一步,項目部將繼續保持昂揚向上的奮斗精神和姿態,不畏困難,迎難而上,全力沖刺2025年度任務目標,在崇山峻嶺間續寫新的輝煌篇章。
